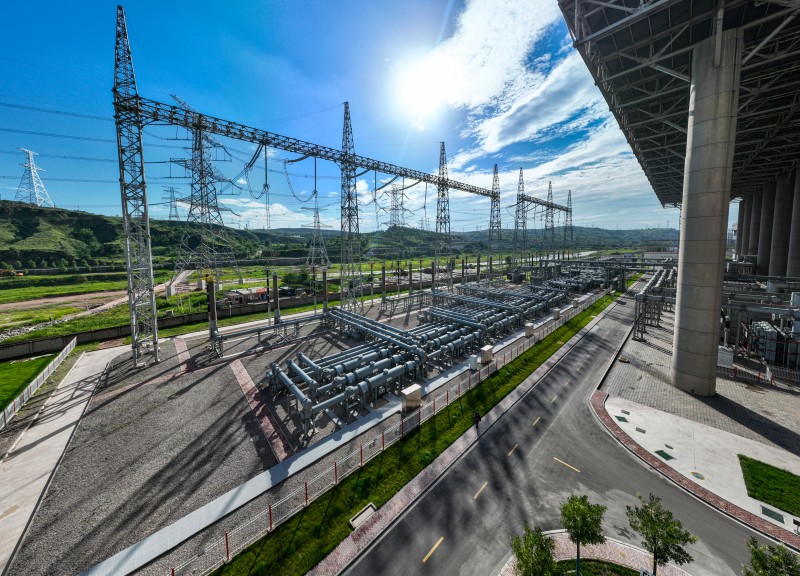

11月28日,清水川能源公司圓滿完成750kV清陜Ⅲ線線路貫通及帶電工作,這條連接清水川能源、西王寨電廠與陜北換流站的“能源大動脈”的順利投運,徹底解決了公司二、三期四臺百萬機組輸出受限問題,預計釋放二、三期機組共計800MW的出力,每年可增發電量約10億度。

因西王寨電廠的出線工程主體部分尚未完工,二三期機組電力送出線路——750kV清陜Ⅰ線、Ⅱ線(同塔雙回)最高輸出功率負荷受限,直接影響公司上網電量和經濟效益。面對這一困境,公司主要領導認真研判決定貫通750kV清陜Ⅲ線,積極對接西北網調,聯合國網陜西電力建設部、大唐西王寨電廠、西北電力設計院等多家單位,組織多輪分析研討、實地勘察,綜合考量施工難度、經濟性、協調效率及審批流程等因素,最終確定在西王寨電廠廠區內新建臨時終端塔,實現公司至西王寨電廠再到陜北換流站的最優搭接路徑,為750kV清陜Ⅲ線貫通邁出關鍵一步。
施工線路路徑復雜,其中跨越330kV清郝Ⅰ、Ⅱ線的施工任務尤為艱巨,330kV清郝Ⅰ、Ⅱ線雙停,將直接影響公司及配套的馮家塔煤礦的安全生產工作。公司技術團隊集思廣益,制定《一、二期及煤礦臨時供電方案》,采用“三期-煤礦-一期”迂回供電、#4機組主變從升壓變改為降壓變倒送的方式,成功破解這一難題。方案執行期間,公司精準落實各項安全防控措施,搶抓停電契機完成330kV老舊繼電保護設備升級改造與7530斷路器電流互感器改造工作,所有作業均嚴格恪守工期要求,實現保質保量完工與“零差錯”安全紀錄的雙重目標,達成“停電不失廠用、停電不誤檢修”的目標,成功攻克技術難關。
線路啟動調試階段,公司嚴格按照《陜西電網750千伏陜清III線啟動調試調度方案》規定,認真檢查試驗回路和有關安全措施,順利完成投切試驗、合環試驗,CT極性、相關保護差流等測試正常,滿足投運條件,于11月28日18:31完成所有操作正式投入運行。
此次750kV清陜Ⅲ線的成功投運,不僅是清水川能源公司在能源保供領域的一次重要突破,更彰顯了主動擔當、攻堅克難的實干精神,為區域特高壓電網優化、能源結構升級提供了堅實支撐。
